一、学生宿舍维修改造工程
(一)粉刷工程
A区13#—17#楼粉刷已全部完工。
B区1#、2#楼粉刷已全部完工。
C区3#、4#楼粉刷已全部完工。
按合同工期要求,粉刷工程已全部按时完成。
(二)其他维修工程
C10#楼拆除工程已完成,塑钢窗已安装完毕,正抹窗口。卫生间及寝室瓷砖已进场。寝室门已进场,准备安装。卫生间给排水布管线,各寝室电工布线。
南5#楼待内部腾空,预计两三日内进场施工。
宿舍粉刷工程
A17
A16
A15
A14
A13
B1
B2
C3
C4
宿舍维修工程
C10#楼拆除已完

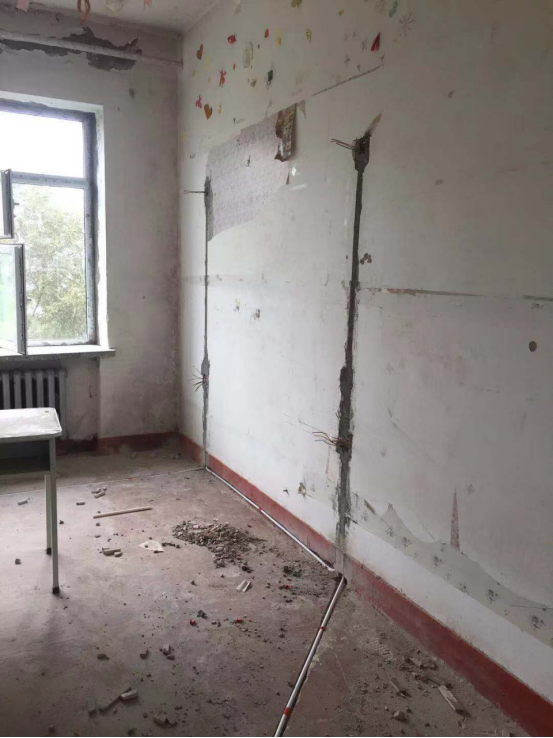

C10#楼水电布线中
C10#楼门已到货,准备安装
二、B、C区供水维修改造工程

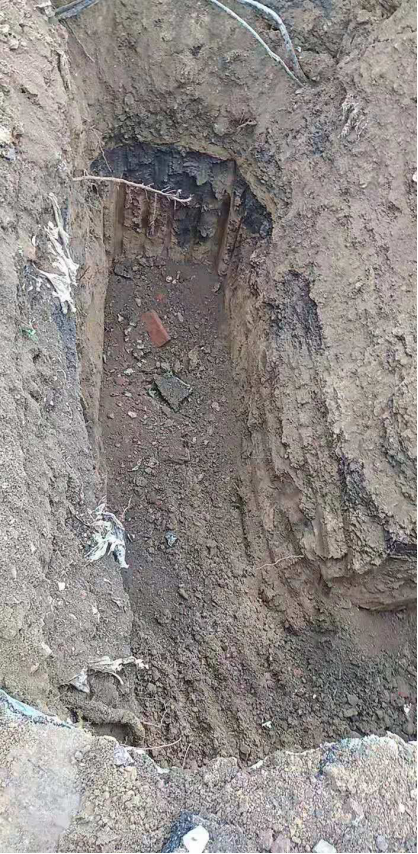

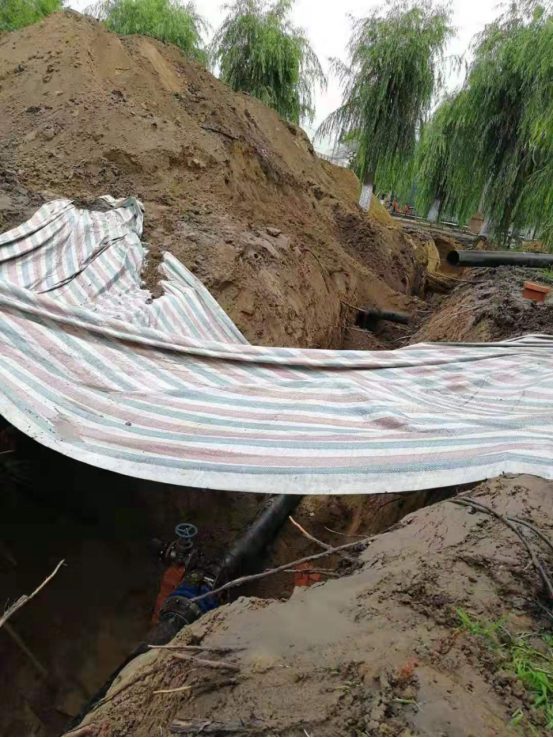

本周施工进度:J5-J4节点段施工De250——59m,J5节点阀门井的砌筑J5-J4节点沟槽;C区通往第五公寓地沟口处开完及降水、支护;C区10节点处开完及降水、支护;C区J7节点处开完及降水、支护;B区J12、J13节点的井室开挖、B区J12、J13节点的井室垫层;B区J4、J2节点的井室开挖、管段施工De315——30米;B区J14、J15、J16井室底开挖及垫层;B区J12、J13管段的施工De125-57米;B区J14、J15、J16管道的施工De125-70m;B区第二公寓及第一公寓前管道施工J16、J17井室的开挖;B区J14、J15、J16井室底垫层;B区第二公寓及第一公寓前管道施工e125-75m
B区第二公寓及第一公寓前管道施工J16、J17井室底垫层;B区J14、J15、J16管道的施工De125-70m;C区J7、J10 、通往第五公寓地沟口处围挡;B区第二公寓及第一公寓前管道施工De125-75m。
三、校园基础设施维修改造工程
中心广场火烧板改造工作基本结束;各部位需要扶正的边石前期挪移工作已经结束;图书馆后体育馆西边石已经扶正,步道板已经铺设完毕;食堂前步道板已更换百分之八十,剩余百分之二十因雨暂停;体育馆后侧步道板铺设工作基本完成;地下通道边石扶正,步道板更换工作因雨暂停。
四、学生宿舍外墙保温及粉刷工程
8月22日招标。
五、技防升级改造工程
已确定中标单位,拟签订合同。
二〇一九年八月十七日
